Das Wichtigste zur frostsicheren Einfahrt
- Bodenanalyse Ich analysiere Boden und Gefälle, ich plane somit Schichtdicken und kläre Genehmigungen Stand 2026.
- Entwässerung Du installierst Drainagen und Rinnen, Wasser verursacht Frostaufbrüche.
- Schichtenaufbau Ich schichte Recycling-Schotter als Tragschicht, froststabiler Schotter und Splitt und verdichte jede Lage, ich kontrolliere dagegen Randbefestigung und Wartung.
Der Winterabend zeigt die dünne weiße Schicht, die eine schlechte Vorbereitung des Untergrunds offenbart. Eine schlecht ausgeführte Einfahrt führt schnell zu Schadstellen, Ausspülungen und Frostaufbrüchen. Mit einer sorgfältigen Planung, der richtigen Materialwahl und einem systematischen Schichtenaufbau lässt sich eine langlebige, frostsichere Einfahrt realisieren, die Jahrzehnte hält. Beim Einfahrt betonieren ist es besonders wichtig, auf Unterbau, Drainage und Frostschutz zu achten. Weitere Informationen finden Sie unter https://www.einfahrt-pflastern.at/einfahrt-betonieren/
Planung und Zielsetzung: Bestandsaufnahme und Anforderungen
Am Anfang steht die Bestandsaufnahme: Fläche, Neigung, darunterliegender Boden und die zu erwartende Belastung (Fußgänger, PKW, Lieferverkehr). Notieren Sie Maße und zeichnen Sie eine einfache Skizze mit Höhenangaben. Ebenso wichtig ist die Kenntnis der örtlichen Frosttiefe und der Wasserverhältnisse. In Gebieten mit starkem Frostbedarf müssen Frostschutzschichten entsprechend dicker ausgeführt werden. Prüfen Sie außerdem mögliche Genehmigungsanforderungen, Leitungsführungen und Nachbarschaftsrechte, die Einfluss auf den Aushub haben können.
Vorbereitung: Bodenanalyse, Skizzen und Materialbedarf
Eine einfache Bodenanalyse zeigt, ob es sich um bindigen Ton, sandigen Untergrund oder aufgeschüttetes Material handelt. Bei schwierigen Böden lohnt sich die Beratung durch einen Geotechniker. Erstellen Sie eine Materialliste mit Volumenangaben, achten Sie auf Anlieferungs- und Entsorgungskosten und planen Sie ausreichend Zeit für Verdichtungsarbeiten ein. Berechnen Sie die Kubikmeter, indem Sie Fläche mal gewünschter Schichtdicke multiplizieren und geben Sie einen Sicherheitspuffer von 5–10% für Verschnitt und Setzungen ein.
Werkzeugauswahl und Maschinen: Mieten oder kaufen?
Für die meisten Einfahrten reichen kompakte Maschinen: Minibagger für den Aushub, Rüttelplatte für die Verdichtung und eine Richtlatte für das Pflasterbett. Bei größeren Flächen kann eine Motor-Rundschneiderplatte oder ein kleiner Walzenverdichter sinnvoll sein. Die Entscheidung zwischen Kauf und Miete hängt von der Häufigkeit der Nutzung und dem Platzbedarf ab. Mieten ist in vielen Fällen wirtschaftlicher und spart Lagerplatz.
Empfohlene Werkzeuge und Schutzausrüstung
- Minibagger oder mechanische Schaufel für den Aushub
- Rüttelplatte oder Vibrationsplatten (mit Gummimatte für Pflastersteine)
- Richtlatte, Wasserwaage und Laser-Nivelliergerät
- Schaufeln, Besen, Schubkarre, Zollstock
- Schutzausrüstung: Handschuhe, Schutzbrille, Sicherheitsschuhe, Gehörschutz
Aushub und Tragfähigkeit: Tiefe und Schichtaufbau
Die Aushubtiefe richtet sich nach Belastung und Bodenart. Für eine private PKW-Einfahrt werden normalerweise 30 bis 50 cm ausgehoben. Auf tragfähigen Böden genügen geringere Tiefen; auf weichen, organischen Böden sind zusätzliche Schichten oder Austausch erforderlich. Der Aushub muss frostanfälliges Material unterhalb der Tragschicht entfernen, gegebenenfalls ist eine Frostschutzschicht tiefer anzusetzen.
Untergrund stabilisieren: Geotextil und Austausch
Geotextilien verhindern das Vermischen von Unterboden und Tragschicht, verbessern die Lastverteilung und reduzieren Setzungen. Bei sehr schlechtem Untergrund kann ein kompletter Austausch des Oberbodens durch groben Schotter erforderlich sein. Achten Sie auf schichtweises Verdichten: maximal 10 cm pro Lage, bis zur vollen Dichte. Eine provisorische Probeverdichtung gibt Sicherheit über das Verhalten des Materials.
Entwässerung: Wasser ableiten statt speichern
Wasser unter einer Pflasterfläche ist der Hauptfeind im Frostbereich. Legen Sie immer ein Gefälle von mindestens 1,5 bis 2 Prozent ein, damit Oberflächenwasser ablaufen kann. Entwässerungsrinnen am Rand, integrierte Drainrohre oder Sickerflächen (Rigolen) verhindern Staunässe. Planen Sie Anschlussstellen an Kanalisation oder Rigolenfelder und berücksichtigen Sie Regenwasser-Rückhaltung, wenn gesetzlich vorgeschrieben.
Praktische Entwässerungslösungen
Rinnen mit Anschluss an Kanal oder Rigole, Drainagen unterhalb der Tragschicht und das Vermeiden von Mulden, in denen sich Wasser sammeln kann, sind einfache, aber wirksame Maßnahmen. Achten Sie auf Revisionsschächte an wichtigen Punkten, damit Verstopfungen später leicht beseitigt werden können.
Schotter- und Frostschutzschichten: Materialien und Dicken

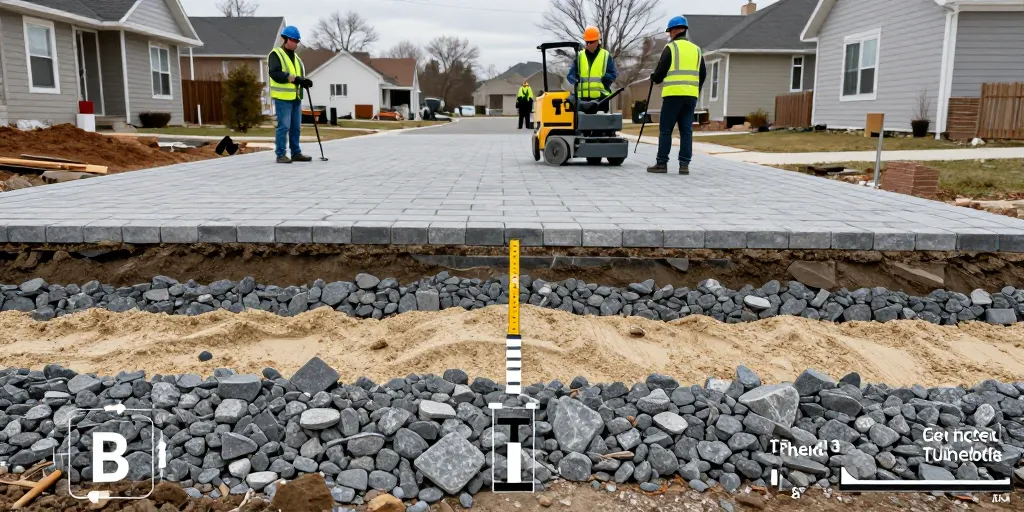

Der Schichtenaufbau besteht typischerweise aus einer tragfähigen Schotterschicht, einer froststabilen Zwischenschicht und einem Pflasterbett. Empfohlene Materialien sind Recycling-Schotter 0/32 als Tragschicht, grober Schotter 0/45 als Frostschutz und feiner Splitt 2/5 oder 1/3 als Ausgleichsschicht. Die Dicke variiert je nach Belastung: bei privater PKW-Belastung 20–25 cm Tragschicht, 5–10 cm Frostschutz, 3–5 cm Ausgleichsschicht und 3–4 cm Pflasterbett. In Gebieten mit hohen Frosttiefen oder bei häufiger Schwerlastnutzung sollten die Schichten entsprechend verstärkt werden.
Verdichtung und Kontrolle
Jede Schicht muss gründlich verdichtet werden. Arbeiten Sie in Schichten von maximal 10 cm und kontrollieren Sie die Ebenheit mit Richtlatte und Laser. Regelmäßige Probekopfdruck- oder Einbautests sorgen für Sicherheit. Ein gut verdichteter Unterbau reduziert Setzungen und verlängert die Lebensdauer des Pavements. Verwenden Sie zur Kontrolle Markierungen und Profile, um das Gefälle exakt einzuhalten.
Randbefestigung, Fugen und Abschlussarbeiten
Eine stabile Randbefestigung verhindert seitliches Wegdrücken der Steine. Entweder mit betonierten Randsteinen, Keilrandsteinen oder verzahnten Einfassungen aus Rasenkantensteinen. Nach dem Verlegen wird mit Fugenmaterial (Quarzsand, polymerer Fugenmörtel) verfüllt und die Fläche final abgerüttelt. Achten Sie darauf, dass Fugenmaterial wasserdurchlässig oder -abweisend gewählt wird, je nach Anforderung. Abschließend sollte die Fläche gründlich gereinigt und eventuelle Höhenunterschiede nachgearbeitet werden.
Kostenschätzung, Zeitplan und Wartung
Die Kosten setzen sich aus Material, Maschinenmiete und Arbeitszeit zusammen. Für 50 m² sind grobe Schätzwerte: Schotter 0/32 ca. 25 €/m³, Splitt ca. 40 €/m³, Pflastersteine 20–40 €/m² je nach Qualität. Maschinenmiete und Arbeitsstunden variieren je nach Region. Planen Sie für eine 50 m² Einfahrt mit zwei bis vier Arbeitstagen bei gängigen Arbeiten und einem zusätzlichen Tag für Materiallieferung und Setzzeit. Regelmäßige Wartung besteht aus Fugenreinigung, Nachfüllen von Sand, Entfernen von Unkraut und Kontrolle der Entwässerung. Eine Jahreskontrolle nach dem Winter ist empfehlenswert.
Tipps, häufige Fehler und Troubleshooting
Häufige Fehler sind ungenügende Verdichtung, fehlendes Gefälle und mangelhafte Randbefestigung. Vermeiden Sie das Verlegen bei Nässe oder Frost, planen Sie Puffer für Nachlieferungen ein und dokumentieren Sie bei größeren Projekten jeden Arbeitsschritt. Bei Setzungen nach der Verlegung: lokale Aufgrabung, Nachfüllen und Verdichten der betroffenen Stelle. Bei dauerhafter Feuchte prüfen Sie Ableitung und Sickerungsmöglichkeiten.
Fazit: Ein durchdachter Aufbau mit ausreichender Verdichtung, zuverlässiger Entwässerung und passender Materialwahl ist die Grundlage für eine frostsichere Einfahrt. Mit guter Vorbereitung, genauer Planung und sorgfältiger Ausführung vermeiden Sie teure Nacharbeiten und schaffen eine langlebige, belastbare Oberfläche, die den täglichen Beanspruchungen standhält.
